For at kunne etablere overhalingssporet skal broen, der fører Hammelstrupvej over jernbanetraceet, udvides ca. 12 meter mod vest, og de to stibroer, der krydser sporene, skal erstattes med 2 nye og længere stibroer. Ramperne ved stibroerne skal tilpasses til de nye broer. Stibroerne kan ses på Figur 3.
For at gøre plads til et midtliggende overhalingsspor og tilhørende afvandingssystem skal støjvolden syd for banen fjernes, og afgravningen skal udvides syd for eksisterende spor. Som erstatning for støjvolden opsættes en 2 meter høj støjskærm på den sydlige side af sporene ved Kalvebod Haveforening og Musikbyen Haveforening. Anlæg af sporet foregår ved at støjvolden først afgraves. Derefter etableres en spuns i baneskråningen, og der afgraves skråning nede fra banearealet. Herefter udgraves til sporkasse som etableres og sveller og spor lægges. Til sidst etableres kørestrøm og signaler.
En skematisk fremstilling af projektet fremgår af Figur 2.

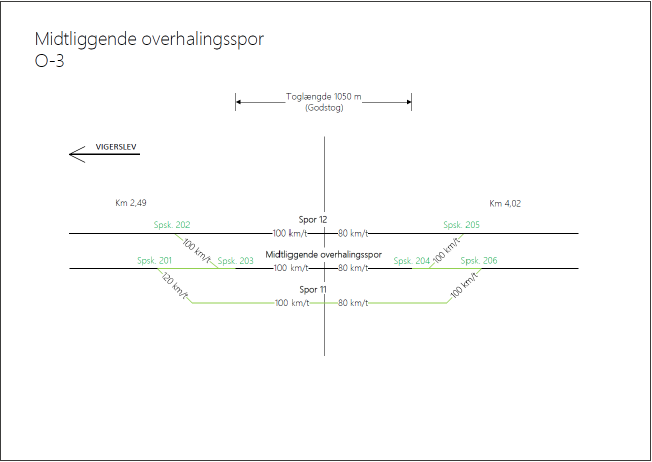

Figur 2: Skematisk plan med sporlayout for løsningsforslag O-3
I forbindelse med projektet etableres 2-3 arbejdspladser, se Figur 3:
- Ved Fragtvej (matr.nr. 454 Kongens Enghave, København), etableres en ca. 2.000 m2
arbejdsplads (1).
- I det sydøstlige hjørne af Valby Idrætspark (matr.nr. 2123a Valby, København), etableres en ca. 8.800 m2 arbejdsplads (2). Arbejdspladsen skal anvendes til skurby og oplag/ omlæsning af materialer mv. Adgang til arbejdsplads 2 vil ske fra Ellebjergvej ad Stubmøllevej og Hammelstrupvej.
- Nord for banen, for enden af Thomas Koppels Allé (matr.nr. 485 Kongens Enghave, København), etableres eventuelt en ca. 5.500 m2 arbejdsplads (3). Arbejdspladsen skal anvendes til skurby og oplag/omlæsning af materialer mv. Adgang til arbejdsplads 3 vil ske fra Ellebjergvej ad Stubmøllevej, Mozartsvej og Thomas Koppels Allé.

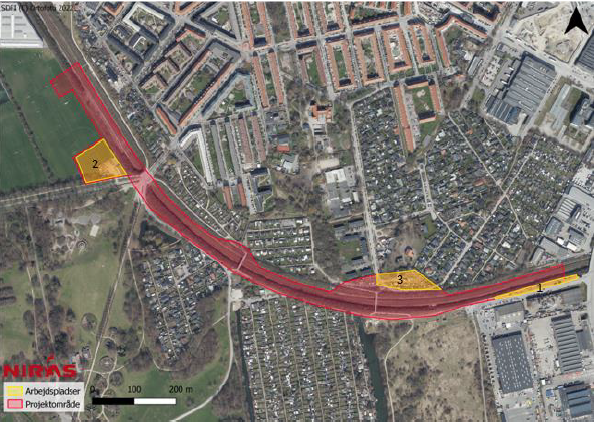

Figur 3: Oversigt over arbejdspladser og arbejdsarealer, løsning O3.
Udover de oplistede arbejdspladser, etableres der en række arbejdsarealer.
Syd for banen etableres arbejdsareal på følgende matrikler:
- 7000o Kongens Enghave, København, gang- og cykelstien Fragtvej/Tudsemindevej
- 7000c Valby, København, gang- og cykelstien Tudsemindevej
- 1966 Valby, København, Valbyparken (Tudsemindevej)
- 2123a Valby, København, Valby Idrætspark
Nord for banen etableres arbejdsareal på følgende matrikler:
- 7000l Kongens Enghave, København, gang- og cykelsti
- 7000k Kongens Enghave, København, gang- og cykelsti
- 487 Kongens Enghave, København, Thomas Koppels Allé
Oplagsplads for banetekniske komponenter, herunder sporskifter, sveller, kabeltromler, kørestrømskomponenter m.m., etableres på baneareal ved Vigerslev Godsvej (se Figur 4). Hvor komponenter skal anvendes ved bygning af nyt spor, må disse hentes ved Kastrup klargøringscenter (KAC) i forbindelse med spærring af spor.
Jord fra udvidelse af den eksisterende afgravning mm. omlæsses fra togvogn til lastbiler på baneareal i Glostrup.

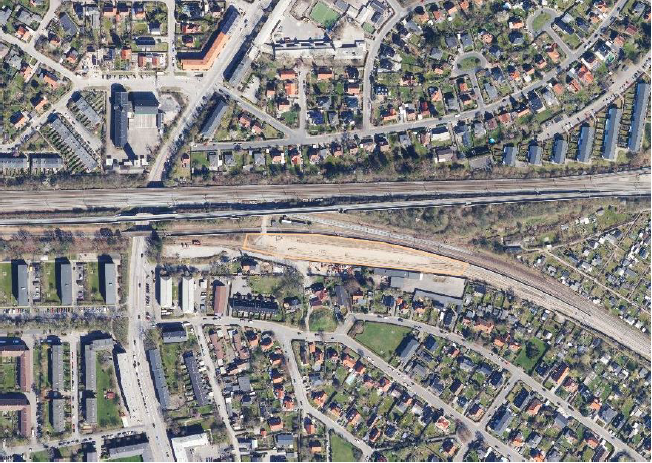

Figur 4: Oplags- og læsseplads for banetekniske komponenter ved Vigerslev Godsvej
Ved etablering af støjskærm udføres arbejdet på terræn med en gravemaskine og en lastbil pr. time. På arbejdspladserne forudsættes samtidig aktivitet af en gravemaskine og to lastbiler pr. time. Der anvendes tre ramme-/ boremaskiner samtidig, når rammeaktiviteter pågår.
Etablering af spuns foretages på hverdage kl. 8-17, jf. Bygge- og anlægsforskrift i København, december 2016. Øvrige anlægsarbejder forventes at skulle foregå på hverdage kl. 7-19 og lørdag kl. 7-17. Dog skal ilægning af sporskifter foregå i en sporspærring, hvor der arbejdes hele døgnet. Anlægsarbejderne foregår successivt på delstrækninger.
Varigheden af de enkelte anlægsfaser vil ca. være:
- Mobilisering 40 dage
- Anlægsarbejder inkl. broarbejder 269 dage
- Spor, kørestrøm og signalanlæg 40 dage
- Retablering 20 dage
Den samlede anlægsperiode forventes at vare ca. 2 år.
